রামপাল তাপ বিদ্যুৎ কেন্দ্র উৎপাদনে ফিরলেও, অব্যাহত থাকা নিয়ে সংশয়

রামপাল তাপ বিদ্যুৎ কেন্দ্র

ছবির উৎস, Power Division

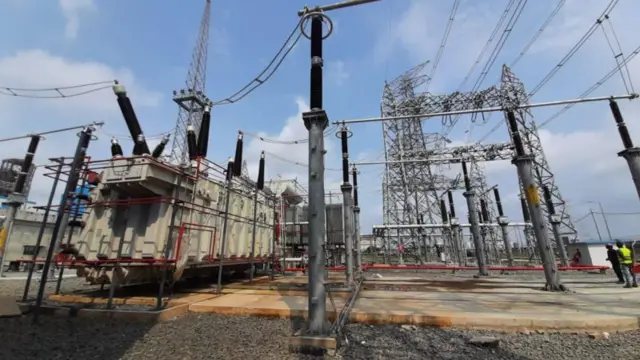

ছবির ক্যাপশান, কয়লা সংকটের ফলে গত ১৪ই জানুয়ারি রামপাল তাপ বিদ্যুৎ কেন্দ্রের উৎপাদন বন্ধ হয়ে যায়।
    • Author, সানজানা চৌধুরী
    • Role, বিবিসি নিউজ বাংলা

কয়লা সরবরাহ স্বাভাবিক হওয়ায় এক মাসের মাথায় আবার উৎপাদনে ফিরেছে বাংলাদেশের অন্যতম বড় রামপাল তাপ বিদ্যুৎ কেন্দ্র। তবে ডলার সংকট অব্যাহত থাকায় কয়লা আমদানি অব্যাহত রাখা যাবে কিনা সেটা নিয়ে সংশয় পুরোপুরি কাটেনি।

এই বিদ্যুৎ কেন্দ্রটির অবস্থান বাংলাদেশের দক্ষিণ-পশ্চিমাঞ্চলীয় জেলা বাগেরহাটের রামপাল উপজেলায়। গত বছরের ১৫ই আগস্ট এই বিদ্যুৎ কেন্দ্রের প্রথম ইউনিট থেকে পরীক্ষামূলক উৎপাদন শুরু হয়।

পরে ১৭ই ডিসেম্বর থেকে জাতীয় গ্রিডে বিদ্যুৎ সরবরাহ শুরু করে। বিদ্যুৎ কেন্দ্রটি ২৩শে ডিসেম্বর থেকে বাণিজ্যিকভাবে বিদ্যুৎ সরবরাহ প্রস্তুত বলে বিদ্যুৎ বিভাগকে সুপারিশ করে।

তবে কয়লা সংকটের ফলে গত ১৪ই জানুয়ারি বিদ্যুৎ কেন্দ্রের উৎপাদন বন্ধ হয়ে যায়।

ডলার সংকট কারণে কয়লা আমদানির জন্য এলসি খুলতে না পারায় এমন পরিস্থিতি তৈরি হয়েছে বলে প্রকল্প সংশ্লিষ্টরা জানিয়েছেন।

তখন থেকেই কয়লা আমদানির চেষ্টা চালিয়ে আসছিল বাংলাদেশ-ইন্ডিয়া ফ্রেন্ডশিপ পাওয়ার কোম্পানি লিমিটেড (বিআইএফপিসিএল) কর্তৃপক্ষ।

আরও পড়তে পারেন

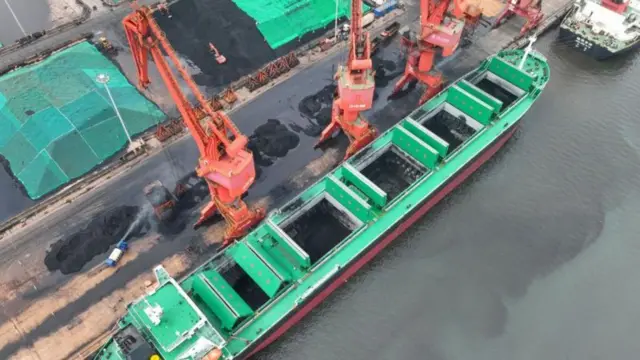

কয়লা পরিবহন

ছবির উৎস, Getty Images

ছবির ক্যাপশান, কয়লা পরিবহন

স্বাভাবিক রূপে ফিরেছে কয়লা আমদানি

মূলত ডলার সংকটের কারণে দীর্ঘদিন অপ্রয়োজনীয় ও বিলাসবহুল পণ্য আমদানিতে এলসি খোলার ব্যাপারে কড়া অবস্থানে ছিল বাংলাদেশ ব্যাংক। সেই তালিকায় কয়লাও পড়ে যায়।

এরই মধ্যে প্রকৃতি ক্রমশ উষ্ণ হয়ে ওঠায় বিদ্যুতের চাহিদা বাড়তে শুরু করেছে, যা সামনের দিনগুলোয় আরও বাড়বে। এমন অবস্থায় কবে নাগাদ কয়লা আমদানি স্বাভাবিক হবে এবং বিদ্যুৎ কেন্দ্রটি স্বাভাবিক উৎপাদনে ফিরবে সে নিয়ে আশঙ্কা তৈরি হয়েছিল।

স্কিপ করুন বিবিসি বাংলার হোয়াটসঅ্যাপ চ্যানেল পড়ুন
আপনার হোয়াটসঅ্যাপে বিবিসি বাংলা।

বিবিসি বাংলার সর্বশেষ খবর ও বিশ্লেষণ এখন সরাসরি আপনার ফোনে।

ফলো করুন, নোটিফিকেশন অন রাখুন

বিবিসি বাংলার সাথে থাকার জন্য ধন্যবাদ বিবিসি বাংলার হোয়াটসঅ্যাপ চ্যানেল

এই পরিস্থিতিতে বিদ্যুৎ উৎপাদনের বিষয়টিকে গুরুত্ব দিয়ে বাংলাদেশ ব্যাংক রাষ্ট্রায়ত্ত ব্যাংকগুলোকে ১৭ই জানুয়ারি কয়লা আমদানির জন্য ঋণপত্র খোলার নির্দেশনা দেয়।

তারপর বিদ্যুৎ বিভাগ কয়লা আমদানির তৎপরতা শুরু করে।

গত ৯ই ফেব্রুয়ারি অর্থাৎ বিদ্যুৎ সরবরাহ বন্ধ হওয়ার ২৬ দিনের মাথায় ইন্দোনেশিয়া থেকে ৩০ হাজার টন কয়লা নিয়ে একটি জাহাজ মোংলা বন্দরে আসে। পরে কয়লাগুলো রামপাল তাপবিদ্যুৎ কেন্দ্রের ইয়ার্ডে আনা হয়।

এই মজুত নিয়েই ১৫ই ফেব্রুয়ারি রাতে উৎপাদনে ফেরে বহুল আলোচিত এই বিদ্যুৎ কেন্দ্রটি। এই উৎপাদন এখনও চলমান আছে।

এরই মধ্যে ৫৫ হাজার মেট্রিক টন কয়লা নিয়ে আরও একটি জাহাজ ১৯শে ফেব্রুয়ারি মোংলা বন্দরে আসার কথা রয়েছে।

ভারত-বাংলাদেশ নৌ প্রটোকলভুক্ত ‘এপিজে কাইস’ কয়লাবাহী জাহাজটি নোঙর করবে। এরপর সেখান থেকে ছোট লাইটার জাহাজে খালাস প্রক্রিয়া শুরু হলে এই কয়লা রামপাল বিদ্যুৎ কেন্দ্র পৌঁছানো হবে।

জাহাজটির স্থানীয় শিপিং এজেন্ট টগি শিপিং-এর খুলনার ব্যবস্থাপক রিয়াজুল হক এই তথ্য নিশ্চিত করেন।

গত অগাস্ট থেকে এই পর্যন্ত এটি হবে রামপাল তাপবিদ্যুৎ কেন্দ্রের সপ্তম কয়লার চালান।

সামনের সপ্তাহে ৫৫ হাজার টন কয়লার অষ্টম চালানটি ইন্দোনেশিয়া থেকে মোংলা বন্দরে আসবে বলে জানা গিয়েছে।

রামপাল তাপবিদ্যুৎ কেন্দ্র

ছবির উৎস, Power Division

ছবির ক্যাপশান, রামপাল তাপবিদ্যুৎ কেন্দ্রের নির্মাণ কাজ প্রায় ৯০ শতাংশ শেষ হয়েছে

কয়লার জোগান অব্যাহত থাকা সংশয়ে

বাংলাদেশ-ভারতের যৌথ বিনিয়োগে বাগেরহাটের রামপালে বিদ্যুৎ কেন্দ্রটি নির্মাণ করা হয়।

কেন্দ্রটিতে মোট দুটি ইউনিট রয়েছে, যার প্রতিটির উৎপাদন ক্ষমতা ৬৬০ মেগাওয়াট করে। সে হিসেবে কেন্দ্রটির পূর্ণ সক্ষমতা হল দৈনিক ১৩২০ মেগাওয়াট।

এরিমধ্যে দ্বিতীয় ইউনিটের অবকাঠামোগত কাজ সম্পন্ন হয়েছে। সাধারণত প্রথম ইউনিট চালু হওয়ার তিন মাসের মধ্যে দ্বিতীয় ইউনিট থেকেও বাণিজ্যিকভাবে বিদ্যুৎ সরবরাহ করা হয়।

সে হিসেবে জুন মাস নাগাদ বিদ্যুৎ কেন্দ্রটির দুটি ইউনিট পূর্ণ সক্ষমতায় চালু হবে বলে আশা করা হচ্ছে।

এতে দেশটির চলমান লোডশেডিং সংকট অনেকটাই কমিয়ে আনা সম্ভব বলে আশা করছেন প্রকল্প সংশ্লিষ্টরা।

তবে এই বিদ্যুৎ কেন্দ্র চালু রাখতে যে পরিমাণ কয়লার প্রয়োজন সেটার সরবরাহ সামনের দিনগুলোতে অব্যাহত থাকবে কিনা সেটা নিয়ে সংশয় প্রকাশ করেছেন বাংলাদেশ-ইন্ডিয়া ফ্রেন্ডশিপ পাওয়ার কোম্পানি লিমিটেডের (বিআইএফপিসিএল) উপ-মহাব্যবস্থাপক আনোয়ারুল আজিম।

ডলার সংকটের মধ্যে কয়লার আমদানি সামনের দিনগুলোয় চলমান থাকবেন কিনা সেটার কোন নিশ্চয়তা তিনি দিতে পারেননি।

তিনি বলেন, “আমরা নিশ্চিত না কতদিন আমরা উৎপাদন করতে পারবো। চেষ্টা থাকবে কয়লার সরবরাহ যাতে নিরবচ্ছিন্ন থাকে। যতদিন পর্যন্ত কয়লার সরবরাহ থাকবে ততদিন বিদ্যুৎ সরবরাহ করা যাবে, নাহলে বন্ধ থাকবে। দেখা যাক কি হয়।”

পশুর নদীর ওপর কয়লা পরিবহন করা হবে।

ছবির উৎস, Getty Images

ছবির ক্যাপশান, পশুর নদীর ওপর কয়লা পরিবহন করা হবে।
বিবিসি বাংলায় আরও পড়ুন

বিআইএফপিসিএল- এর তথ্যমতে, বিদ্যুৎ কেন্দ্রটির একটি ইউনিট পূর্ণ সক্ষমতায় অর্থাৎ ৬৬০ মেগাওয়াট বিদ্যুৎ উৎপাদন করতে প্রতিদিন পাঁচ হাজার মেট্রিক টন কয়লা পোড়াতে হয়।

সে অনুযায়ী ৩০ হাজার মেট্রিক টন কয়লা দিয়ে মাত্র ছয় দিন কেন্দ্রটির একটি ইউনিট চালানো সম্ভব।

পরবর্তী সময়ে ৫৫ হাজার মেট্রিক টন কয়লা এলে তা দিয়ে কেন্দ্রটি আরও ১১ দিন চালানো যাবে।

তবে একটি বিদ্যুৎ-কেন্দ্র সারাদিন পূর্ণ সক্ষমতায় বিদ্যুৎ সরবরাহ করে না। ঋতু ভেদে আবার একেক বেলায় চাহিদা বুঝে কম-বেশি বিদ্যুৎ উৎপাদন করা হয়ে থাকে।

সে হিসেবে বলা যায় দিনে একটি ইউনিট সচল রাখতে তিন হাজার থেকে পাঁচ হাজার মেট্রিক টন কয়লার প্রয়োজন।

এ নিয়ে মি. আজিম বলেন, “যেহেতু আমাদের এখন কয়লার ঘাটতি রয়েছে তাই আমরা ফুল লোডে চালাচ্ছি না। কখনও তিনশ মেগাওয়াট কখনও ৪০০/৪৫০ চারশো মেগাওয়াট করে চালু রাখা হচ্ছে। যেন বিদ্যমান কয়লায় বেশিদিন চালানো যায়। এ কারণে প্রথম চালানের কয়লা দিয়ে এখনও বিদ্যুৎ-কেন্দ্রটি চলছে। এভাবে সামনে আরও ৪/৫ দিন চলবে।”

সে হিসেবে এই তাপবিদ্যুৎ কেন্দ্রটির নিরবচ্ছিন্ন বিদ্যুৎ সরবরাহ নিশ্চিত করতে প্রতি ১৫ দিন পর পর ৫০ থেকে ৫৫ হাজার মেট্রিক টন কয়লার সরবরাহ অব্যাহত রাখতে হবে বলে প্রকল্প সংশ্লিষ্টরা জানিয়েছেন।

কয়লা আমদানিতে এলসি জটিলতা স্বাভাবিক হওয়ায় সামনের দিনগুলোতে নিয়মিত কয়লা আসবে। ফলে এখন থেকে নিয়মিত বিদ্যুৎ উৎপাদন হবে বলে জানিয়েছেন বাংলাদেশ-ইন্ডিয়া ফ্রেন্ডশিপ পাওয়ার কোম্পানি লিমিটেডের (বিআইএফপিসিএল) প্রকল্প পরিচালক সুভাষ কুমার পাণ্ডে।

এদিকে, বিদ্যুৎ কেন্দ্রটিতে কয়লা মজুতের সক্ষমতা রয়েছে তিন মাসের।

নিয়ম অনুযায়ী, এক মাসের কয়লা মজুত রাখার কথা থাকলেও এতদিন কেন্দ্রটিতে কয়লার কোনও মজুত ছিল না।

বিদ্যুতের লাইন

ছবির উৎস, Getty Images

ছবির ক্যাপশান, গ্রীষ্মে বিদ্যুতের চাহিদা বেড়ে দৈনিক প্রায় ১৬ হাজার মেগাওয়াটে দাঁড়াবে।

গ্রীষ্মের চাহিদা সামাল দেয়া বড় চ্যালেঞ্জ

ইউক্রেন-রাশিয়া যুদ্ধের প্রভাবে বিশ্বের অন্য দেশের মতো বাংলাদেশকেও জ্বালানি সংকটের মধ্যে দিয়ে যেতে হয়।

জ্বালানির অভাবে অনেক বিদ্যুৎ কেন্দ্র বন্ধ ও বিদ্যুৎ উৎপাদন সীমিত করে আনায় গত বছরের জুলাই থেকে টানা কয়েক মাস ঘণ্টার পর ঘণ্টা লোডশেডিং করা হয়েছে। জ্বালানি সংকটে শীত মৌসুমেও দিনে অন্তত এক ঘণ্টা নিয়মিত লোডশেডিং হয়েছে।

এদিকে, ফেব্রুয়ারি থেকে মে পর্যন্ত বাংলাদেশে কৃষি-সেচ মৌসুম। মার্চের তৃতীয় সপ্তাহে রমজান শুরু হতে যাচ্ছে। মার্চ থেকে প্রকৃতিতে গরম ক্রমশ বাড়তে থাকবে। সব মিলিয়ে সামনের কয়েক মাস বিদ্যুতের চাহিদা থাকবে সর্বোচ্চ।

এই চাহিদা বেড়ে দৈনিক প্রায় ১৬ হাজার মেগাওয়াটে দাঁড়াবে বলে ধারণা করছেন পাওয়ার সেল বিভাগের মহাপরিচালক মোহাম্মদ হোসেইন।

এই পরিমাণ বিদ্যুৎ উৎপাদনের সক্ষমতা বাংলাদেশের থাকলেও বিদ্যুৎ-কেন্দ্রের জ্বালানি আমদানি করতে ডলার সংকটকে বড় চ্যালেঞ্জ বলে মনে করছে বিদ্যুৎ উন্নয়ন বোর্ড (পিডিবি)।

বাংলাদেশে কয়লা থেকে ২ হাজার ৮৬৫ মেগাওয়াট বিদ্যুৎ উৎপাদনের লক্ষ্যমাত্রা ঠিক করার কথা জানিয়েছে পিডিবি। এই কয়লার প্রায় পুরোটাই আমদানি করতে হবে।

যেখানে এক মেগাওয়াট বিদ্যুৎ উৎপাদনে দিনে গড়ে আট টন কয়লা লাগে। সেই হিসাবে মাসে ছয় লাখ টন কয়লা আমদানি করা লাগবে। এ বাবদ যে পরিমাণ ডলার লাগবে সেটা আদৌ কতোটা নিশ্চিত করা যাবে সেটা নিয়ে দুশ্চিন্তায় আছেন খাত সংশ্লিষ্টরা।

বাংলাদেশের বিদ্যুৎ খাত আমদানিকৃত কয়লার পাশাপাশি অত্যন্ত ব্যয়বহুল তরল প্রাকৃতিক গ্যাস (এলএনজি) এবং তেলের উপরও নির্ভর করে।

এবার গরমকালে লোডশেডিং কোথায় গিয়ে ঠেকবে সেটি নিয়ে এখন অনেকে চিন্তা করছেন।

রামপাল তাপবিদ্যুৎ কেন্দ্র

ছবির উৎস, Power Division

ছবির ক্যাপশান, রামপাল তাপবিদ্যুৎ কেন্দ্র

পাওয়ার সেল বলছে, গ্রীষ্মে বিদ্যুতের বাড়তি চাহিদা পূরণের জন্য বিদ্যুৎ কেন্দ্রগুলো থেকে কী পরিমাণ বিদ্যুৎ পাওয়া যাবে, সেজন্য কী পরিমাণ কয়লা, এলএনজি, প্রাকৃতিক গ্যাস, তেল লাগবে তা হিসাব করে প্রস্তুতি নিয়ে রাখা হচ্ছে।

পাওয়ার সেল বিভাগের মহাপরিচালক মোহাম্মদ হোসাইন বলেন, “১৬ হাজার মেগাওয়াট বিদ্যুতের চাহিদা মেটাতে রামপালসহ আরও যতো বিদ্যুৎ কেন্দ্র আছে, এর কোনটা থেকে কতোটা মেগাওয়াট বিদ্যুৎ পাবো, সে হিসেবে কোন প্রকল্পে কী পরিমাণ এবং কী ধরণের জ্বালানি লাগবে, সেটার ভিত্তিতে আমাদের কত অর্থায়নের দরকার হবে সেটার সার্বিক পরিকল্পনা আমরা নীতি নির্ধারকদের কাছে উপস্থাপন করেছি এবং সর্বোচ্চ পর্যায় থেকে আমরা এই আশ্বাস পেয়েছি গ্রীষ্মের সর্বোচ্চ চাহিদা মোকাবিলা করা যাবে।”

সে হিসেবে মি. হোসেইন আশ্বস্ত করছেন যে, ডলার বা রিজার্ভের সংকট যাই হোক না কেন সেটি বিদ্যুৎ খাতে কোন প্রভাব ফেলবে না।

অন্য প্রতিটি বিদ্যুৎ কেন্দ্রের মতো রামপাল তাপ বিদ্যুৎ কেন্দ্রকে যথেষ্ট গুরুত্ব দিয়ে দেখছেন তিনি।

এজন্য কয়লা সরবরাহ অব্যাহত রেখে বিদ্যুৎ কেন্দ্রটি সচল রাখা প্রয়োজন, নাহলে একটি বিদ্যুৎ কেন্দ্র বন্ধ হলে লোডশেডিং দিতে হতে পারে বলে তিনি আশঙ্কা প্রকাশ করেন।

মি. হোসেইন বলেন, “প্রতিটি বিদ্যুৎ কেন্দ্রকে গুরুত্ব দিয়ে পরিকল্পনা সাজানো হয়েছে। এসব বিদ্যুৎ কেন্দ্র থেকে এটা আমরা কিভাবে পাওয়ার জেনারেট করবো। এজন্য গ্যাস, কয়লা, এলএনজি কতোটা লাগবে সেটার একটা ওয়ার্ক-আউট অলরেডি করা হয়েছে।”

তিনি বলেন, বিকল্প জ্বালানি হিসেবে ফার্নেস অয়েল এবং গ্যাস রয়েছে। এগুলো ব্যবহার করেও বিদ্যুৎ উৎপাদনের ব্যবস্থা রয়েছে বাংলাদেশের হাতে।

“এটাকে বিবেচনা করে ভবিষ্যতে আশঙ্কার কোন কারণ নাই,” বলেন মি. হোসাইন।

সুন্দরবনের কাঠুরে

ছবির উৎস, Getty Images

ছবির ক্যাপশান, পরিবেশবাদীরা বলেছিলেন, সুন্দরবনের কাছে এই বিদ্যুৎ কেন্দ্র নির্মাণ হলে সেখানকার পরিবেশ হুমকির মুখে পড়বে।

রামপাল বিদ্যুৎ কেন্দ্র

বাংলাদেশে যেসব প্রকল্প নিয়ে অনেক আলোচনা-সমালোচনা হয়েছে তারমধ্যে একটি রামপাল বিদ্যুৎ কেন্দ্র যার আনুষ্ঠানিক নাম ২x৬৬০ মেগাওয়াট মৈত্রী সুপার থার্মাল পাওয়ার প্রজেক্ট (রামপাল), বাগেরহাট

পরিবেশবাদীরা বলেছিলেন, সুন্দরবনের কাছে এই বিদ্যুৎ কেন্দ্র নির্মাণ হওয়ায় সেখানকার জীব-বৈচিত্র্য হুমকির মুখে পড়বে।

কিন্তু পরিবেশবাদীদের এমন উদ্বেগ উপেক্ষা করে প্রকল্পের কাজ এগিয়ে নেয়া হয়।

এই বিদ্যুৎ-কেন্দ্রের বিষয়ে ভারত বাংলাদেশের মধ্যে প্রথম সমঝোতা স্মারক স্বাক্ষর হয় ২০১০ সালের জানুয়ারিতে।

এর ভিত্তিতে ২০১২ সালে বাংলাদেশের খুলনা বিভাগের,বাগেরহাট জেলার রামপালে কয়লা-ভিত্তিক তাপবিদ্যুৎ কেন্দ্র প্রতিষ্ঠার লক্ষ্যে চুক্তি স্বাক্ষর হয়।

বাংলাদেশ বিদ্যুৎ উন্নয়ন বোর্ড (পিডিবি)-এর সঙ্গে ভারতের ন্যাশনাল থার্মাল পাওয়ার কর্পোরেশন (এনটিপিসি) এই চুক্তি স্বাক্ষর করে। এরপর থেকেই শুরু হয় জমি অধিগ্রহণের কাজ। পাশাপাশি নির্মাণকাজও চলতে থাকে।

প্রকল্প বাস্তবায়নের দায়িত্ব পড়ে বাংলাদেশ-ইন্ডিয়া ফ্রেন্ডশিপ পাওয়ার কোম্পানি (প্রাঃ) লিমিটেডের (বিআইএফপিসিএল) ওপর। প্রকল্প বাবদ খরচ ধরা হয় ১৬ হাজার কোটি টাকা।
